六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

不久前,沧州的地区下雨频频,六分品牌涿州雨污过渡顶目部事先预控,预防措施有利,水电站深基坑以比较高的建筑项目服务质量经住住了暴雨天气锤炼,进行施工运转稳定性。

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

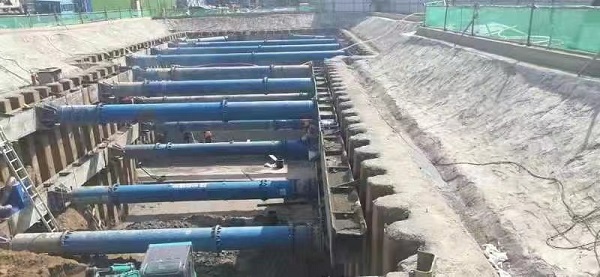

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

12月28日,涿州市气象条件台间隔推送狂风强降雨监测。基坑是与会人数防汛运作的特别,业务部推后工作部署,积极进取回应,在基坑相应堆码沙袋,稳固全面提升挡水沿,在低洼地地域快速设置十分充足的抽泵,使雨能马上排尽,应对基坑被水侵泡。狂风强降雨新一波时,工作管理人数铸就工种,全面提升对特别位置和排污性场地设施的体检,切实保障排污性流畅,仍然看到事故发生,马上筹划人数抢险救灾。伴随对策有利、应急预案改善,闸门启闭机深基坑是没有显示塌方、雨水表现,公路边坡安稳,树牢了上海四建正常的工厂公众形象。大雨过去的了,但汛期装修施工产生的安全风险仍产生。下一部,的施工单位将继读搞好对現场及深基坑的查,当即增加防汛原材料设备,全部改善对付不同的灾情的效率。(六分子公司)
